BIM技术在提升项目进度方面有非常出色的作用,只是还没有被开发商重视起来。
几乎是所有业主方都非常重视项目进度,除非是销售不畅,被迫减慢施工速度的项目。进度对于业主方的价值不言而喻,主要体现在如下几个方面:
1)进度决定着总财务成本
什么时间可以销售,多长时间可以开盘销售,对整个项目的财务总成本影响最大。如一个投资100亿元的项目,一天的财务成本大约是200-300万元,相当于一天一辆奔驰车。延迟一天交付、延迟一天销售,开发商即将一辆奔驰送进银行。更快的资金周转和资金效率是当前各地产公司最大追求。
2)交付合同约束
交房协议有交付日期,不交付将影响信誉和交付延迟罚款。
3)运营效率与竞争力问题
多少人管理运营一个项目,多长时间完成一个项目,资金周转速度,是开发商的重要竞争力,也是承包商的关键竞争力。提升项目管理效率不仅是降低成本的问题,更是企业重要的竞争力之一。碧桂园最大的一个核心竞争力是周转快,开盘时间平均4.3个月,现金流周转是8.2个月。
BIM技术在提升项目进度方面有非常出色的作用,只是没有被开发商高度重视,在实践中还没有被充分利用,业主方只重视土地成本、资金成本是过于落后的。只把BIM技术当做施工建造技术,设计院、施工单位用起来就可以了,对BIM的认知还严重不足,忽视了一个非常重要的竞争手段。

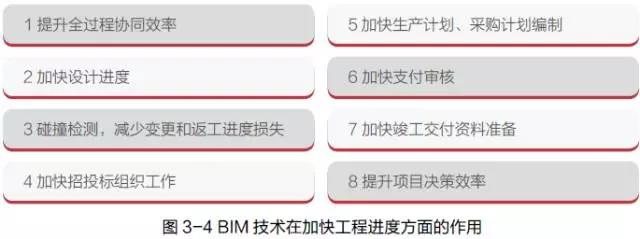

具体讲,BIM技术可在以下几个方面对加快工程进度起到非常关键的作用(如图3-4)。
1)提升全过程协同效率
大量的调查和研究表明,超过20%的工程项目进度在协同当中损失。
协同效率低下一直是工程项目管理效率提升的最大难题之一,原因有几个方面:
一是工程项目与制造业有很大不同,项目部队伍是临时组织的。围绕项目的各参建单位都是以项目为载体新组织的合作单位,从建立沟通的共同语言到提升沟通效率都非常困难和缓慢;
二是工程图纸是二维的,可视化程度低,可理解性差,大大影响了沟通效率。要靠人脑计算分析三维空间关系,计算各专业冲突情况,是一件十分为难、效率低下的事情,会发生大量各方理解不一致的情况;
三是传统点对点的协同方式效率低。基于传统2D图纸的协同方式是一种点对点的协调方式,周转流程繁琐、耗时巨大;而不是一个数据中心,大家能实时获得最新、最准确、最完整的数据。
BIM技术可以完全改变这一切——
基于3D、4D的BIM沟通语言,简单易懂、可视化好、理解一致,大大加快了沟通效率,减少理解不一致的情况。
基于互联网的BIM技术可以建立起强大高效的协同平台:所有参建单位在授权的情况下,可随时、随地获得项目最新、最准确、最完整的工程数据,改变过去点对点传递信息的情况,而是一对多,效率提升,图纸信息版本完全一致,从而减少传递时间的损失和版本不一致导致的施工失误。
通过BIM软件系统的计算,减少了沟通协调的问题。传统靠人脑计算3D关系的工程问题探讨,易产生人为的错误。BIM技术可减少大量问题,减少协同的时间投入。
还有现场结合BIM和移动智能终端拍照应用相结合,也大大提升了现场问题的反馈沟通效率。
2)加快设计进度
很多项目边设计边修改,因为设计严重影响整个施工的进度。如BIM技术能加快设计进度将是非常好的,事实确实如此。只是现在大家的认知是BIM减缓了设计进度。得出这样的结论在于,一是现阶段设计用的BIM软件确实生产率不够高;二是当前设计院交付质量较低;三是设计方应用BIM软件水平较低,不能直接进行BIM设计,只停留在翻模应用阶段,减弱实际效率。
事实情况是当前用BIM设计可以加快设计进度,只不过是时间虽然有少量增加,但交付成果质量大大提升了,事实上是提升了设计进度,在施工以前解决了更多问题,减少传统方式下大量推送给施工阶段的问题,这对进度是大大有利的。
3)碰撞检测,减少变更和返工进度损失
BIM技术强大的碰撞检查功能,十分有利于减少进度浪费。大量的专业冲突浪费了大量进度,大量的废弃工程、返工同时也造成了巨大的材料、人工浪费。
当前的产业机制造成设计和施工的分家,设计院为了效益,尽量降低设计工作的深度,交付成果很多是方案阶段成果,而不是最终的施工图,里面充满了很多深入下去才能发现的问题,需要施工单位的深化设计。由于施工单位技术水平有限和理解偏差,特别是当前三边工程较多的情况下,专业冲突、返工现象十分常见。利用BIM系统实时跟进设计,第一时间反映出问题,第一时间解决问题,带来的进度效益和其它效益都是十分惊人的,特别是中国当前的产业机制下。如预留洞图精准定位,避免大量大量结构打洞,带来进度和质量提升。
4)加快招投标组织工作
设计基本完成,要组织一次高质量的招投标工作,光编制高质量的工程量清单就要耗时数月。一个质量低下的工程量清单将导致业主方巨额的损失,利用不平衡报价很容易获得更高的结算价。
利用基于BIM技术的算量软件系统,大大加快计算速度和计算准确性,加快招标阶段的准备工作,同时提升了招标工程量清单的质量。
5)加快生产计划、采购计划编制
工程中经常因生产计划、采购计划编制缓慢损失了进度。急需的材料、设备不能按时进场,影响了工期,造成窝工损失很常见。
BIM将改变这一切。BIM技术使得随时随地获取准确数据变得非常容易,生产计划、采购计划大大缩小了用时,加快了进度,同时提高了计划的准确性。
6)加快支付审核
当前很多工程中,由于过程付款争议挫伤承包商积极性,影响到工程进度的现象,并非少见。
业主方缓慢的支付审核往往引起承包商合作关系的恶化,甚至影响到承包商的积极性。业主方利用BIM技术的数据能力,快速校核反馈承包商的付款申请单,可以大大加快期中付款反馈机制,提升双方战略合作成果。
7)加快竣工交付资料准备
基于BIM的工程实施方法,过程中所有资料可方便地随时挂接到工程BIM数字模型中,竣工资料在竣工时即已自动形成。竣工BIM模型在运维阶段还将在业主方发挥巨大的作用。
8)提升项目决策效率
当前工程实施中,由于大量决策依据、数据不能及时完整的提交出来,决策被迫延迟,或决策失误造成工期损失非常多见。实际情况中,只要工程信息数据充分,决策并不困难,难的往往是决策依据不足、数据不充分,有时导致领导难以决策,导致多方谈判长时间僵持,延误工程进展。
BIM形成工程项目的多维度结构化数据库,整理分析数据几乎可以实时实现,完全没有了这方面的难题。
事实上,随着BIM技术不断成熟,更多技术、质量、安全和施工管理方面的BIM应用会被研发出来,BIM技术将会从更多方面帮项目各方提升项目进度。
